Por: LA W
La W conoció dos actas de modificación bilateral del contrato para la construcción del proyecto.
La W conoció dos actas de modificación bilateral del contrato para la construcción del proyecto de Hidroituango. Estas actas, que podríamos asemejar a otrosíes al contrato, dejan entrever detalles que resultan inquietantes sobre la realidad del proyecto.

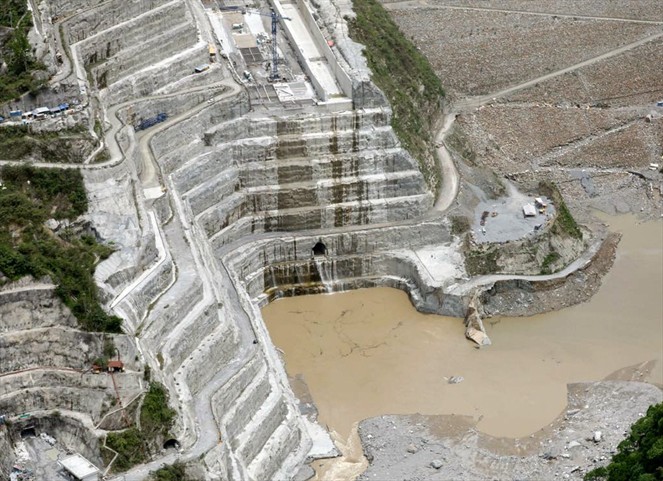

Por un lado, el acta número 15, firmada en diciembre de 2015, deja en evidencia que los constructores de la obra conocían las dificultades geológicas que presentaba el terreno en el que se iban a desarrollar las obras de los túneles de desviación del río Cauca.
(Le puede interesar: Santos 'jaló las orejas' del gobernador de Antioquia y del alcalde de Medellín)
Puntualmente, en uno de los apartes del documento se señala que las condiciones geológicas adversas estaban retrasando la ejecución del contrato. Ante esta situación se establece un Programa acelerado de proyecto que permitiría empezar el llenado del embalse en junio de 2018. Dentro de ese programa acelerado se definió la construcción de un sistema auxiliar de desviación, que según el acta debía estar soportado con concreto lanzado, sin embargo, fuentes que conocen el proyecto nos señalan que ese tratamiento de soporte no estaba presente en la estructura que luego se desplomó.
Pero genera más inquietudes un aparte del Acta de modificación número 25, firmada en agosto de 2017, que dejaría entrever que parte de la obra se inició sin tener los diseños terminados.
(Si se lo perdió: [Video] Cuando el gobernador de Antioquia pedía acelerar el funcionamiento de Hidroituango)
Según el texto, dentro de las obras establecidas para acelerar el proyecto no se incluyeron excavaciones exteriores, concretos y elementos metálicos para las compuertas “debido a que aún no se tenían completamente finiquitados los diseños de detalle”.
Tomado de: http://www.wradio.com.co/amp/nota.aspx?id=3759072
- NOTAS RELACIONADAS:
Hidroituango nos tiene confinados y trabajando a pérdida. Transportadores locales.
- El interés privado no puede superponerse al interés general. -Segundo Informe Sala de Crisis Social Hidroituango
- Federico Restrepo, hombre clave de Fajardo, también lo era de Hidroituango.
- Hidroituango, una tragedia provocada
- Debate de control político proyecto Hidroituango, Medellín.
- Los millonarios contratos que EPM Ituango adjudicó ‘a dedo’ a su socio en Hidroituango
- Sala de Crisis realiza rueda de prensa y anuncia nuevo recorrido por la zona afectada por Hidroituango ...
- Análisis Técnico y social Proyecto Hidroituango.
- Urgente llamado al Ministerio Público ante orden de desalojo de familias desplazadas por Hidroituango ...
- El presidente de Argos, pieza clave para esclarecer los actos de corrupción en Hidroituango, y la empresa cri.minal creada para tal propósito. ...
- Sala de Crisis Social y delegación de Colombia Humana, en visita a municipios afectados por Hidroituango.. ...
- El grave error que se cometió en Hidroituango. ...
- Es necesario vaciar Hidroituango para evaluar las obras. MinAmbiente. Colombia ...
- Anla ordenó suspender obras no prioritarias de Hidroituango. ...
- Video: La crisis humanitaria que oculta Hidroituango. ...
- Incumplimiento de acuerdos de dialogo y solución de la problemática de Hidroituango. Carta abierta a la Gobernación de Antioquia ...
- Informe de Sala de Crisis ante Comisión Accidental. Hidroituango. ...
- Hidroituango y los Nutabes ...
- Vivimos una situación inhumana por Hidroituango. ...
- Hidroituango afecta la estabilidad económica, emocional, productiva hasta informativa de las poblaciones. ...
- ¡Desmantelen a Hidroituango ya! El clamor de sus damnificados ...
- Hidroituango: ¿Desarrollo o Catástrofe? ...
- Hidroituango, Megaobras y elecciones ¿algo que ver? ...
- Hidroituango: un proyecto que hace agua por la corrupción. ...
- El Concejo de Medellin se niega a dar un debate sobre Hidroituango ...
- Balance de la Sociedad Colombiana de Ingenieros, sobre Hidroituango ...
- ONU alerta sobre riesgo de ruptura de la presa en Hidroituango ...
